BrasilBusinessCorredor BioceânicoParaguay

Faltam apenas 37 metros para a união física da ponte Bioceânica

Dois países historicamente separados pelo Rio Paraguai, na região do Chaco, estão um passo mais perto de uma conexão física através da Ponte Bioceânica. O projeto está próximo de um novo marco, faltando apenas 37 metros para conectar as extremidades de Carmelo Peralta e Porto Murtinho, no Brasil.

Segundo o último relatório disponível, a construção deverá estar 89% concluída em termos de progresso físico e financeiro até abril. A ponte, um projeto liderado pelo Ministério de Obras Públicas e Comunicações (MOPC) e financiado pela Itaipu Binacional, tem previsão de conclusão para setembro deste ano.

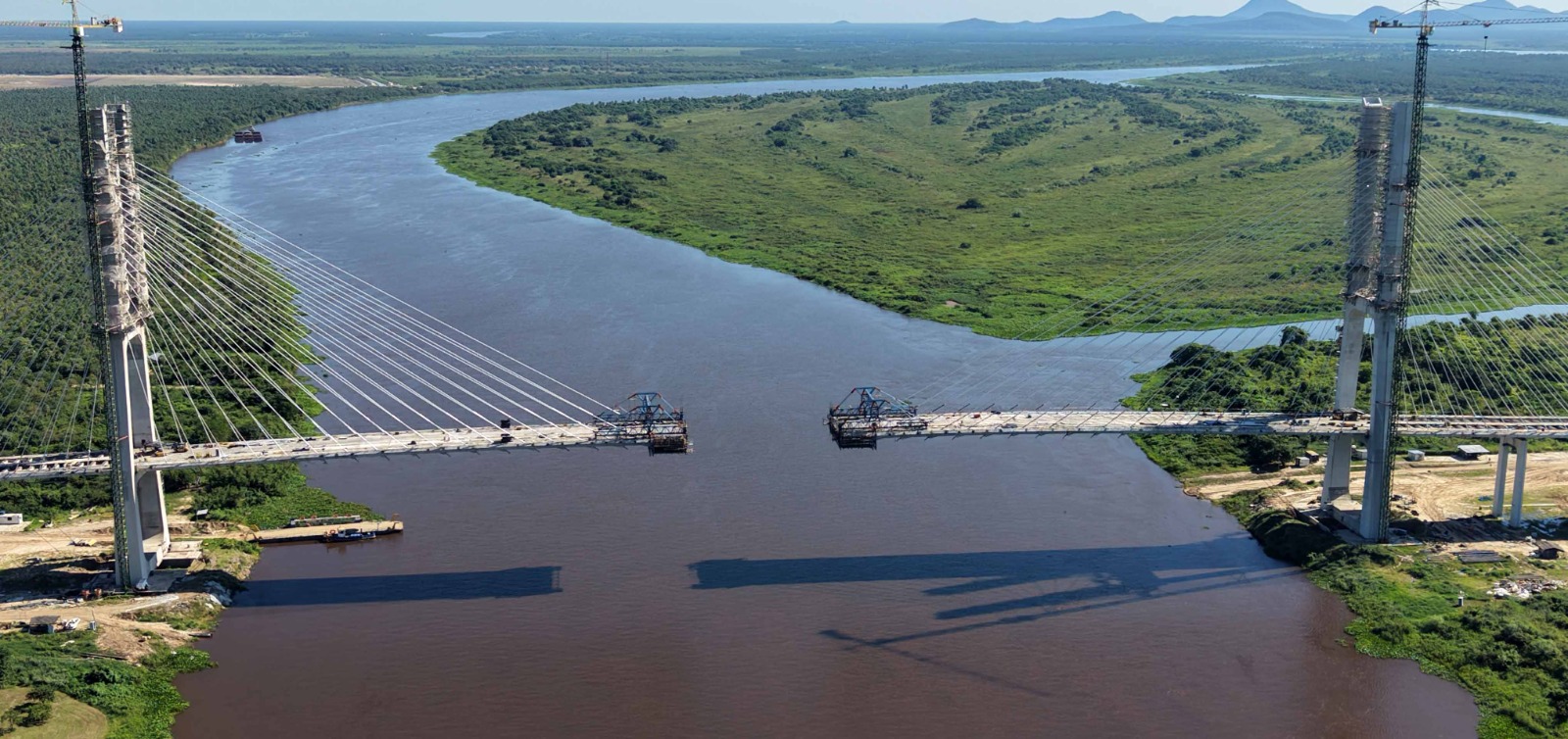

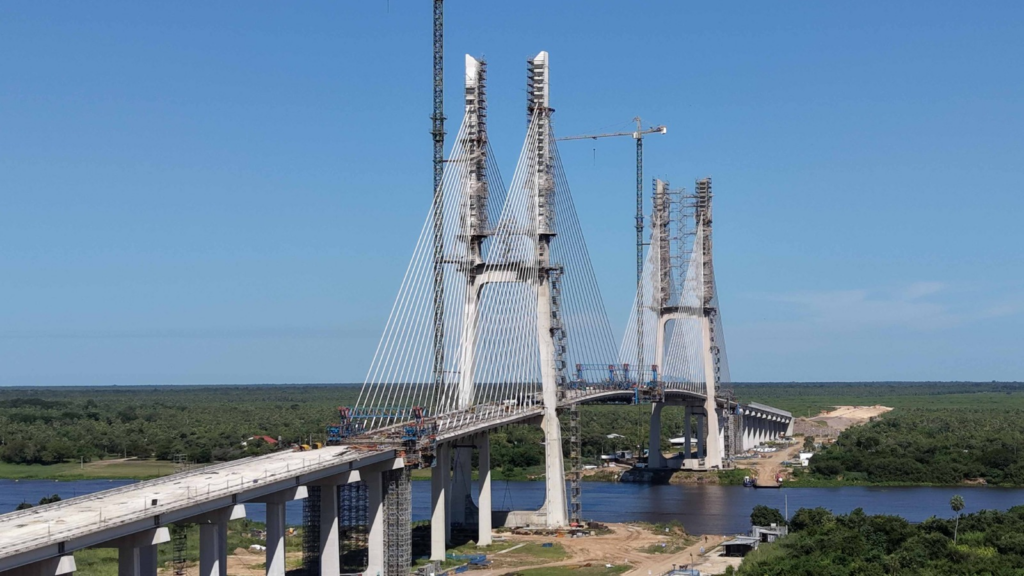

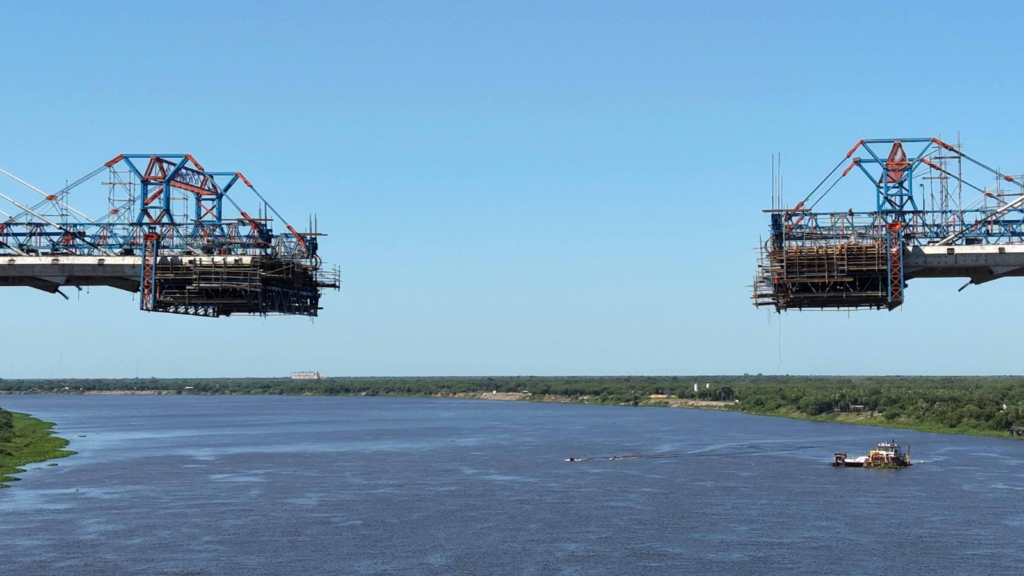

Atualmente, os trabalhos estão concentrados na instalação dos segmentos do tabuleiro da ponte estaiada em ambos os lados. Faltam concluir 37,60 metros no vão central, e a ligação estrutural entre as duas margens deverá estar finalizada até o final de maio.

O acesso rodoviário complementar está progredindo.

Entretanto, continuam os trabalhos na via de acesso que ligará à rota PY15. Entre as intervenções já realizadas, destacam-se a limpeza, o desmatamento e a higienização da área até o km 1,6, bem como a instalação de cercas na faixa de domínio em diferentes trechos.

Os trabalhos de construção do aterro por meio de dragagem também estão progredindo, com avanços em suas diferentes camadas em setores específicos do trajeto.

A obra está sendo realizada pelo consórcio PYBRA, formado pelas empresas Tecnoedil SA, Paulitec Construções Ltda. e CDD Construcciones SA, com um investimento aproximado de G. 616.836 milhões, financiado pela entidade binacional.

Fonte: MOPC PY
